膜結構工程的特點是結構輕巧,施工周期短,但膜結構工程對節點尺寸的控制要求更嚴格,施工時,必須核對圖紙上構件的數量和安裝尺寸,檢查構件間有無矛盾,根據構件尺寸考慮原材料對接方案和接頭在構件中的位置,考慮總體的加工工藝方案及重要的工作方案;對構件的結構不合理處或施工有困難時,與甲方或設計單位做好變更簽證手續;列出圖中所在部位或有特殊要求的地方加以重點說明。

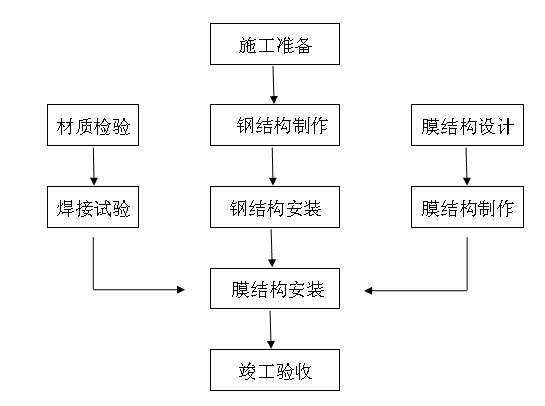

公司累積了多年的施工經驗,逐步形成本公司特有的施工流程:
一、鋼結構制作
1、根據施工圖編制材料預算計劃,為確保構件質量,使用前對每批鋼材核對質量保證書,必要時對鋼材的化學成分和機械性能進行復驗。
2、根據產品的結構,制作技術條件,生產綱領和生產條件編制工藝規程,確定成品的技術要求,保證成品達到規定的標準的措施。(如使用的量具、工具、組裝次序、焊接方法等),采用的加工設備和工藝裝備。
3、 該工程項目包含多個分部,根據進度計劃要求可以同時制作或順序制作,制作前提出分部的所需材料清單及材料進場計劃,以之為據進行材料組織及構件制作。制作時應注意構件要分區制作、分別編號,避免混淆。
二、鋼結構安裝
鋼構件根據進度計劃和現場實際情況擬采用流水作業,各流水作業方式,施工工藝流程如下:
1、校正預埋件尺寸和標高
2、鋼柱安裝、校正
3、臨時固定
4、安裝支承
5、安裝次構件
6、拆除臨時支承。

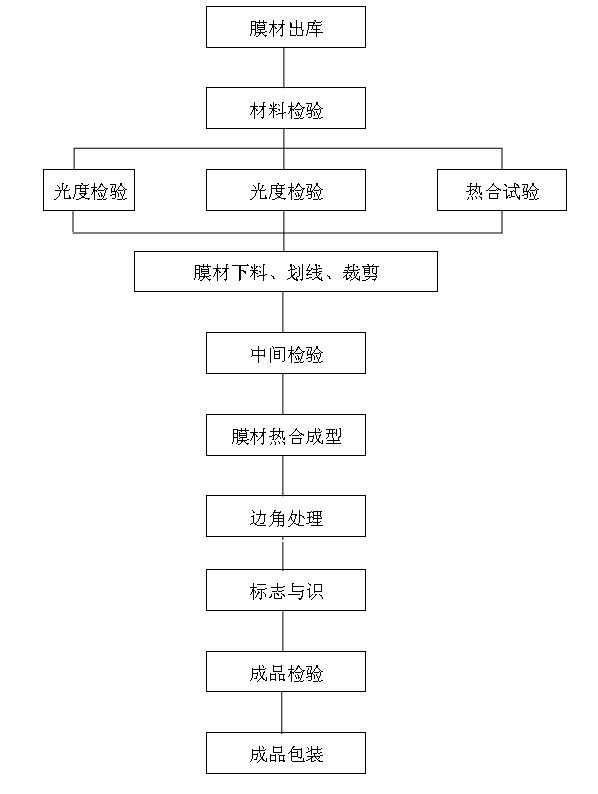

三、膜結構加工
四、膜結構安裝
將根據安裝需要加工制作成的膜成品進行預組裝,首先將預穿鋼索及金屬附件按圖紙技術要求在地面作預組裝,完成后進行質量自檢、互檢和專檢,合格無誤后進行吊裝與脊索及鋼骨架上的連接耳板連接就位,與脊索連接就位后,進行膜材整體成形的調整工作。全部完成后,進行膜材連接部位的外包密封處理。
外膜的整體安裝調整工作,可通過各相關脊索、邊索的長短、松緊來完成以實現膜結構頂蓋的整體效果造型。
本安裝過程以膜的安裝準備、吊裝就位、脊索與膜的連接與夾板的固定安裝等安裝工作分步進行說明,以確保安裝工作中要求注意安裝的順序、便捷和高效。
